زيارة ميدانية لمتابعة تقدم مشروع مضاعفة الطريق الجهوية MC27
بمناسبة تحولها إلى معتمدية قليبية ، أدت السيدة هناء شوشاني والية نابل صباح اليوم الأربعاء 25 سبتمبر 2024 زيارة ميدانية للإطلاع على تقدم أشغال مضاعفة الطريق الجهوية MC 27 في أقساطه الثلاث بحضور السادة المعتمد الأول ، الكاتب العام للولاية ، المدير الجهوي للتجهيز ، معتمد الميدة ، مديرة وحدة إنجاز المشروع وممثلي الشركات المتعهدة بالمشروع .

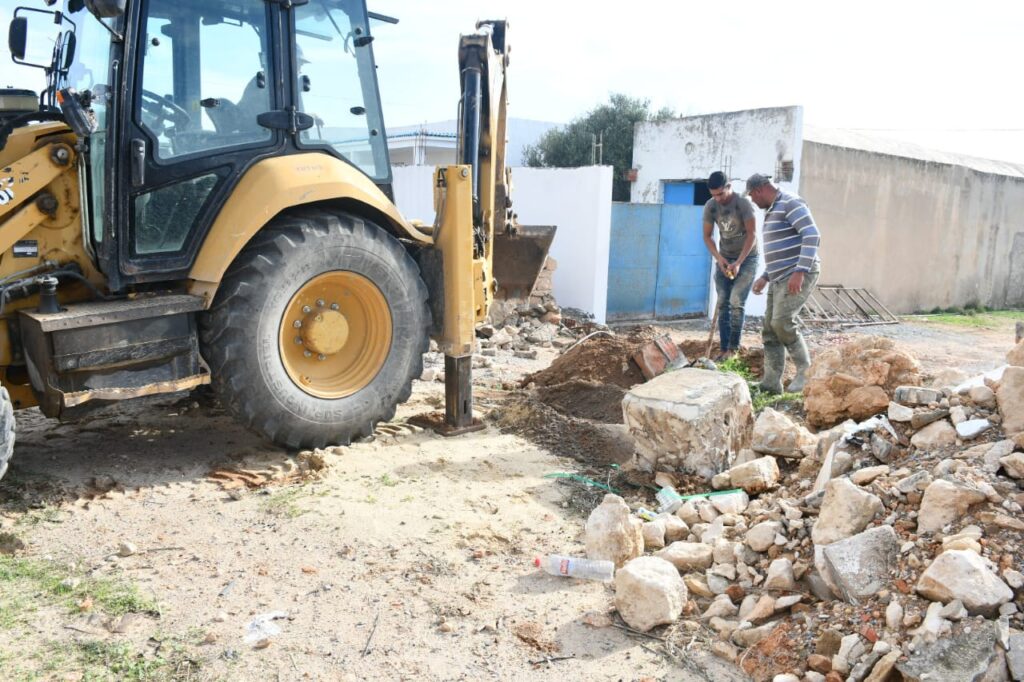

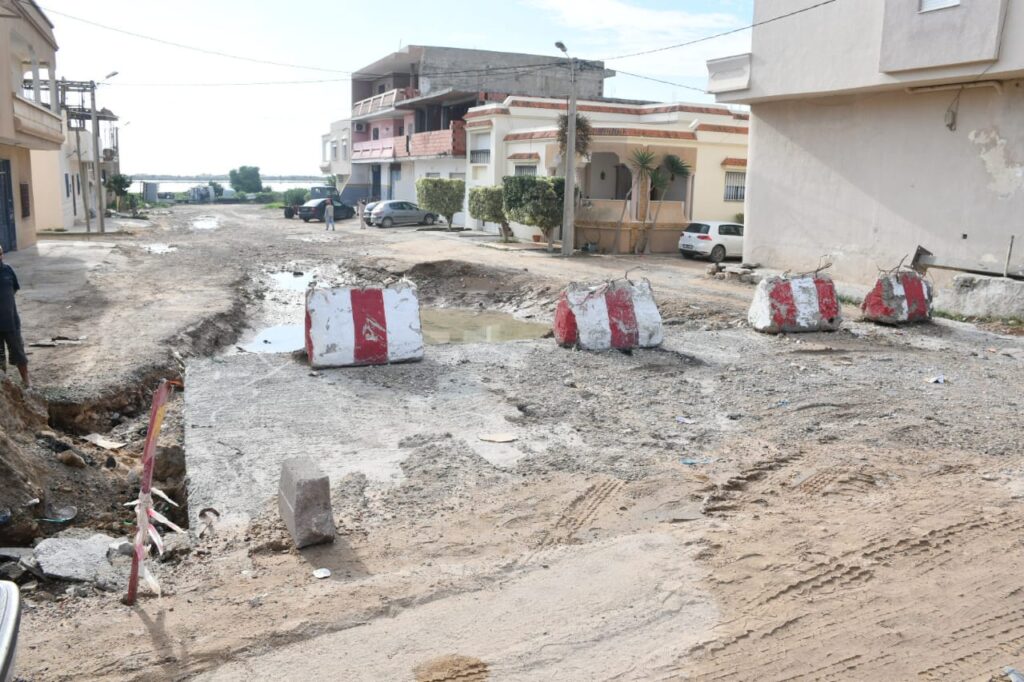

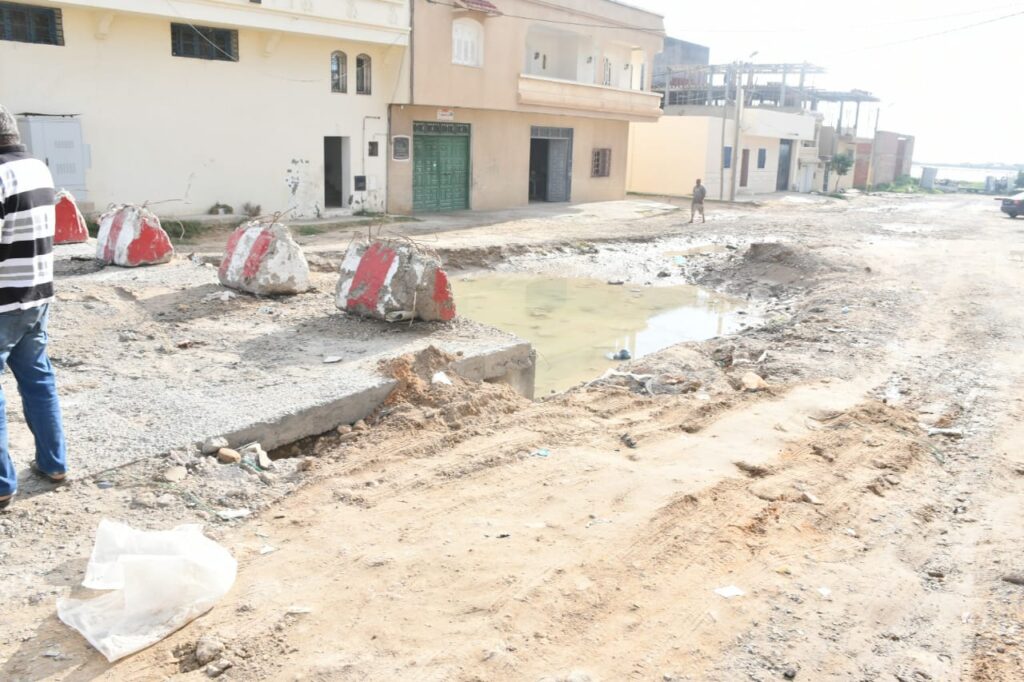

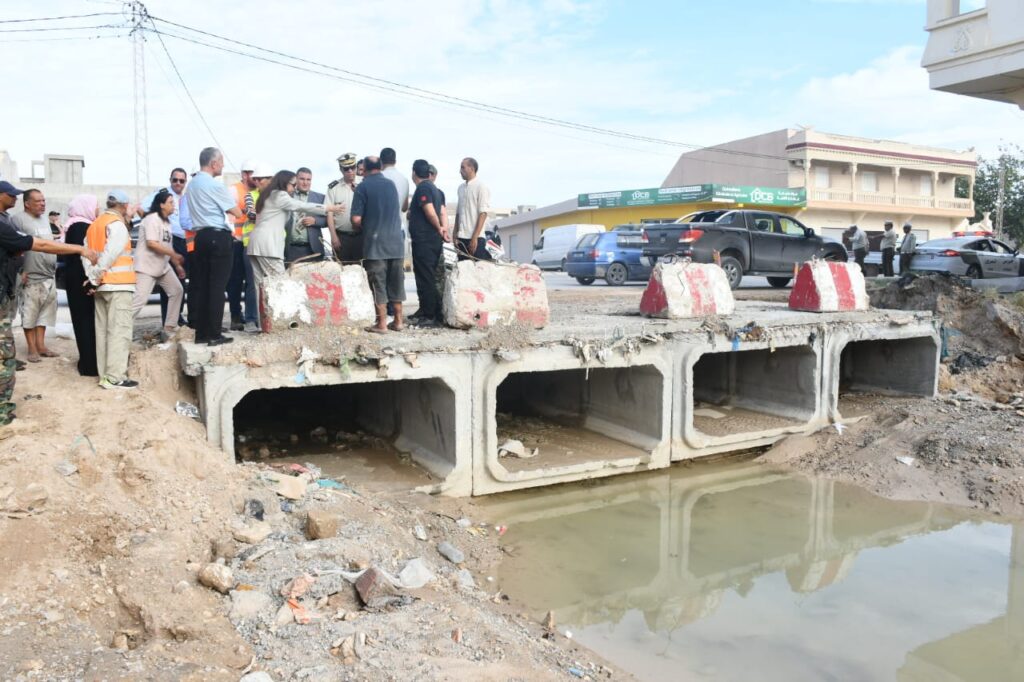

تم خلال الزيارة الوقوف على عدد من الإشكاليات المتسببة في تعطل تقدم المشروع ودعوة كل الأطراف لتذليلها حتى يتم الإنتهاء من الأشغال في الآجال المحددة لها في إطار التنسيق بين كافة المتدخلين العموميين حيث توقفت السيدة الوالية في عدد من النقاط خاصة على مستوى الأشغال بجسر وادي الكبير بدار شعبان الفهري ، مدخل مدينة قربة ، المفترق الدائري بتافلون ، مدخل مدينة منزل تميم وحضيرة الأشغال التي إنطلقت بالقسط الثالث بين مدينتي منزل تميم وقليبية .
ودعت السيدة الوالية إلى ضرورة التسريع في وتيرة الأشغال عبر الزيادة في عدد اليد العاملة مع ضرورة إتمام إجراءات الإنتزاع والتعويض للمواطنين وفقا للتراتيب المعمول بها مع إتمام أشغال تحويل قناة جلب مياه الشمال وشبكة الكهرباء ذي جهد عالي لعدم تعطيل أشغال القسط الثالث
كما أكدت السيدة الوالية لعدد من الأهالي بمدخل مدينة قربة الذين إعترضوا على إتمام أشغال إحدى المنشآت المائية لتصريف مياه الأمطار خشية من تضرر ممتلكاتهم بأن تعطيلهم لإتمام الأشغال لا يخدم مصلحتهم وأن سماحهم بإتمامها سيقضي على تخوفاتهم .
يشار إلى أن :

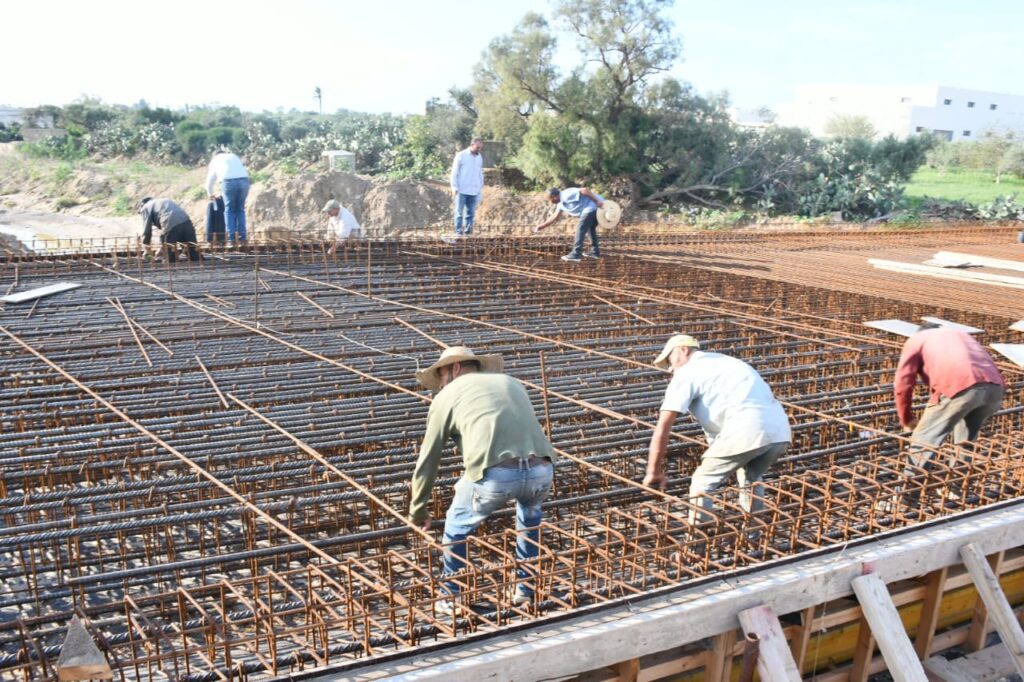

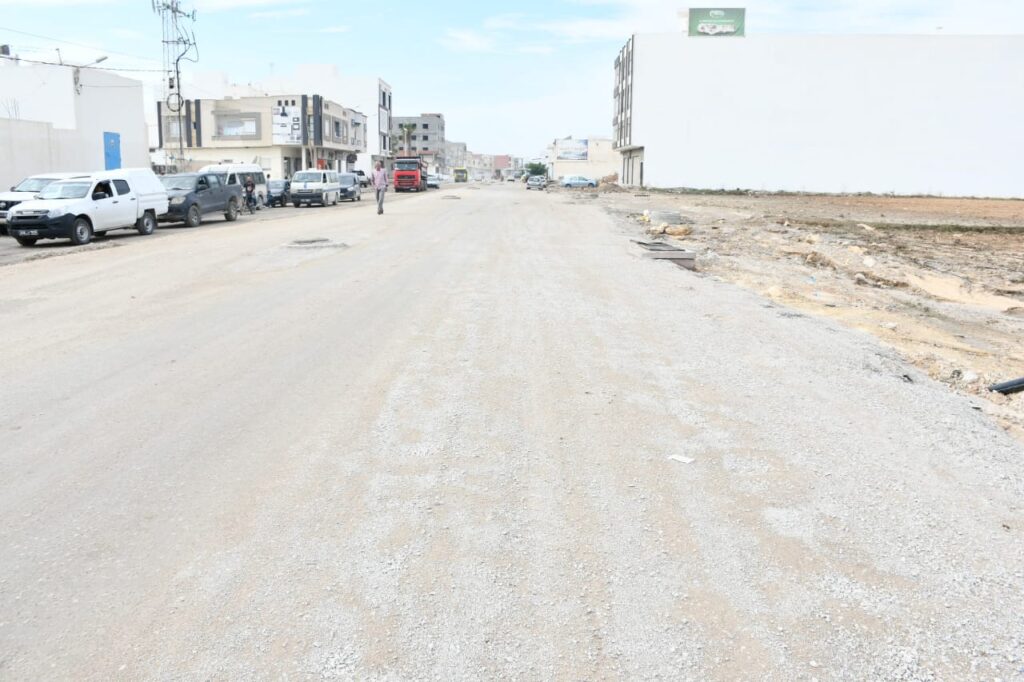

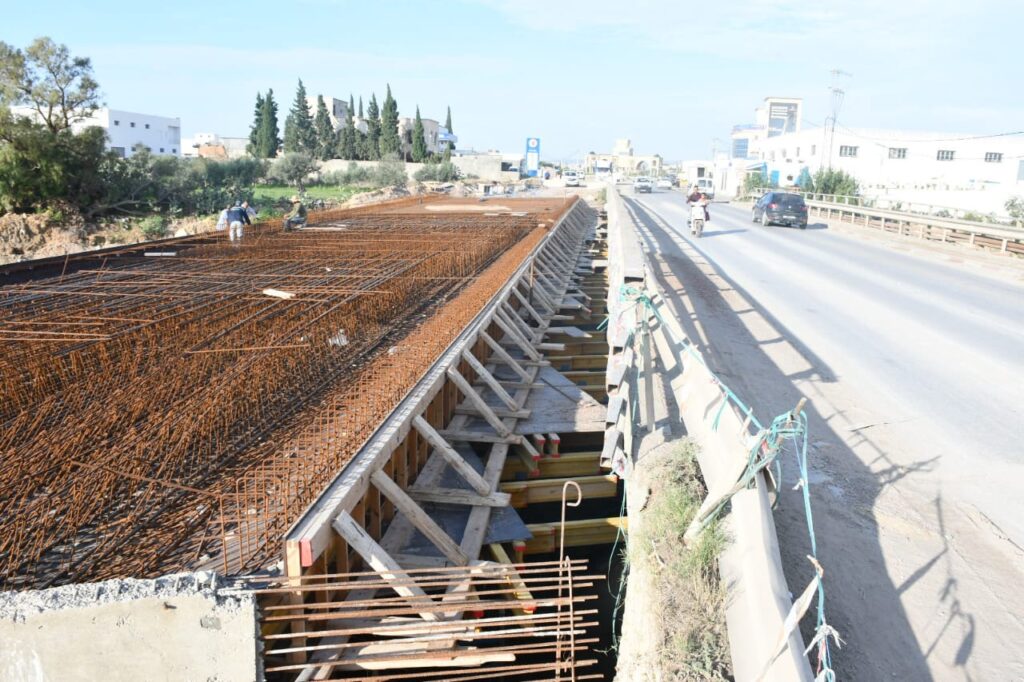

القسط الأول الرابط بين مدينتي نابل وقربة والذي يمتد على طول 19 كم بكلفة 44 م.د قد بلغت نسبة تقدم الأشغال 74% وتم الإنتهاء من مدّ 13،5كم بالخرسانة الإسفلتية على مسارين مع تركيز الإنارة العمومية بها و 02 جسور على وادي دار الوفاء ووادي عبيديس والأشغال متواصلة لإتمام باقي مكونات المشروع والمتمثلة في إتمام الجسر على وادي الكبير وإتمام إنجاز 03 مفترقات دائرية وطبقة السير على طول 15 كم مع تنظيف الحضيرة .
القسط الثاني الرابط بين مدينتي قربة ومنزل تميم يمتد على 26 كم مع تقوية الطريق العابرة بوسط مدينة منزل تميم على طول 03 كم بكلفة 67،4 م.د وقد بلغت نسبة تقدم الأشغال 88% وتم الإنتهاء من مدّ 18 كم من الجهتين بالخرسانة الإسفلتية كما تم تعبيد جزء بطول 06 كلم من جهة واحدة وتشغيل شبكة التنوير العمومي على طول حوالي 15 كلم و بعدد 07 مفترقات دائرية مع تواصل إنجاز المنشآت الفنية على مستوى وادي لبنة ووادي شيبة
القسط الثالث الرابط بين مدينتي منزل تميم وقليبية بتكلفة 33،5 م.د ، وتتمثل مكونات المشروع في تهيئة طريق ذات ممرين على طول 9 كم وإنجاز عدد 03 جسور على وادي تافخسيت على طول 42 متر ووادي حجار على طول 42.2 متر ووادي منقع على طول 20 متر مع إنجاز عدد 07 منشأة مائية لتصريف مياه الأمطار وتهيئة عدد 07 مفترق دوراني إضافة إلى تركيز شبكة التنوير العمومي على طول 09 كلم والإشارات الأفقية والعمودية اللاّزمة وتجهيزات الحماية ، وقد بلغت نسبة تقدم الأشغال 17%
